[일본] 도호쿠전력(東北電力), 9월부터 미야기현에 있는 오나가와원자력발전소(女川原子力発電所) 2호기 재가동
2011년 동일본 대지진으로 운전이 정지된지 13년 만… 원자력규제위원회 안전심사 통과
민진규 대기자
2024-02-19

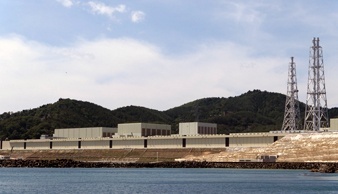

▲ 일본 도호쿠전력이 운영하는 오나가와원자력발전소(女川原子力発電所) 전경 [출처=폼페이지]

일본 도호쿠전력(東北電力)에 따르면 2024년 9월부터 미야기현에 있는 오나가와원자력발전소(女川原子力発電所) 2호기를 재가동할 계획이다. 2011년 동일본 대지진으로 운전이 정지된지 13년 만이다.

2020년 원자력규제위원회의 안전심사를 통과한 후 2024년 2월 재가동을 목표로 정비했다. 하지만 필요한 안전 대책 공사가 지연되며 재가동 시기를 2회나 연기했다.

2011년 지진 이후 약 5700억 엔을 투자해 내진 보강, 해발 29미터(m)의 방조제 건설, 비상용 전원의 높은 장소에 설치 등 안전 대책을 위한 공사를 진행했다.

2023년 11월까지 모든 안전 공사를 완료할 예정이었지만 원전 내부의 전선에 불이 붙었을 때에 대책을 마련하기 위한 공사를 추가했다. 6월 말까지 관련 공사가 완료될 것으로 전망된다.

2024년 1월1일 노토반도에서 지진이 일어났을 때에 호쿠리쿠전력이 가동하고 있는 시가원전의 30킬로미터(km) 내에서 피난을 위한 도로가 파괴되며 안전 조치를 보강했다.

피난 도로는 고지대에 설치한 도로, 선박과 헬리콥터에 의한 피난 등 기존의 대처로 충분하다고 판단했다. 하지만 지진으로 피난 도로가 파괴됐을 경우에 대비할 방법도 고려 중이다.
